Логотип OptCutting OptCutting Раскройщик гофрокартона
Windows-программа для гофропроизводства

Раскройщик OptCutting

Оптимизация раскроя полотна гофрокартона: заказы, сроки, ППР, подкрой, совместимость марок, карты раскроя, сравнение фактического плана и Excel/Word-отчеты в одном рабочем инструменте.

Бессрочно: 99 000 ₽ 1 год: 24 900 ₽ 1 месяц: 2 490 ₽

Для чего это нужно

На гофроагрегате важно не только уменьшить обрезь, но и получить план, который реально можно выполнить по срокам, сменам и ремонтным окнам. OptCutting строит раскрой с учетом производственных ограничений, а результат показывает понятной картой и отчетами.

01

Меньше отхода

Сравнение моносерий и совместных раскроев, учет подкроя и пороговой обрези.

02

Контроль сроков

Расчет от даты начала, рабочий календарь, выходные, ППР и опоздания в примечаниях.

03

Экономика картона

Цены по маркам, повышение марки, деловой отход и ведомость потребности.

Основные возможности

Карты раскроя

Белые заготовки на цветном картоне, обрезь, пиктограмма слоя, цвет, профиль и название оборудования, на котором построен раскрой.

Гофроящики

Расчет заготовки по внутренним размерам ящика и биговочные линии на карте.

Совместимость марок

Повышение марки оценивается через метод эквивалентной обрези; совместимость сортов задается отдельно по соседним сортам.

SQL и Excel

Рабочая версия хранит данные в SQL Server, импортирует заказы и фактические планы из Excel, включая рилевки и перерабатывающее оборудование.

Список оборудования

Для каждой машины сохраняются наименование и несколько доступных форматов; в расчет включается нужное оборудование.

Без перемешивания форматов

Специальный режим сначала планирует все раскрои на одном оборудовании и одном формате, затем переходит к следующему оборудованию и формату.

Сырье и сорта

Справочники сырья и сортов позволяют привязать к сорту состав картона, расход компонентов на 1 м2 и складские остатки.

Контроль заказов

Программа предупреждает о нехватке сырья, отсутствии сорта и несоответствии цветов заказа внешним слоям сырья.

Гибкий импорт

Импорт понимает сорта вместо марок, необязательные поля, цвета обеих сторон, оборудование, биговки и может сохранять нескроившиеся остатки.

Главное окно программы OptCutting для раскроя полотна гофрокартона
Главное окно: заказы, карта раскроя, сводка и серии.

Параметры, которые влияют на план

Оборудование и доступные для него форматы, продольные и поперечные резы, скорость, перенастройки, рабочий день, интервалы ППР, пороги обрези, неразрывность марок, совместимость марок и сортов, а также правила обработки просроченных и нескроившихся заказов.

Заказы

Импортируйте или создайте заказы; при необходимости укажите сорт, цвета обеих сторон, рилевки и перерабатывающее оборудование.

Оборудование

Ведите общий справочник оборудования и его форматов, выбирайте машины для расчета. Режим без перемешивания форматов сначала выполняет все раскрои на одной машине и одном формате, затем переходит к следующим.

Календарь

Укажите дату старта, рабочее время, выходные и интервалы ППР.

Расчет

Получите план раскроя, карту, сводку, примечания по заказам, Excel-отчеты, отчет по сырью и сравнение с фактом.

Параметры расчета раскроя в программе OptCutting
Окно параметров расчета.

Проверка на фактическом плане

Рабочая версия может загрузить реальный план производства из Excel, посчитать его показатели и сразу сравнить с оптимизированным вариантом OptCutting.

01

Три листа Excel

Файл содержит листы «Раскрой», «Заказы» и «Параметры». Формат раскроя совпадает с отчетом программы, а коды заказов берутся из листа заказов.

02

Оценка как у расчета

После загрузки видны серии, отход, процент отхода, деловой отход, полезная площадь, длина, опоздания и раскрои выше порога.

03

Сравнение в отчетах

После оптимизации программа добавляет сравнение фактического и расчетного плана в Excel и формирует отдельный Word-отчет.

Отчеты для производства и руководителя

Файлы Excel открываются через программу, ассоциированную с Excel-форматом, и сохраняют цветовую подсветку: опоздания, повышение марки, частично скроенные и нескроенные заказы. Для фактического плана доступен отдельный Word-отчет сравнения.

Excel-отчет OptCutting по раскроям гофрокартона
Раскрои: оборудование, серии, заказы, размеры, полотна, рилевки и перерабатывающее оборудование; примечание выводится последним.

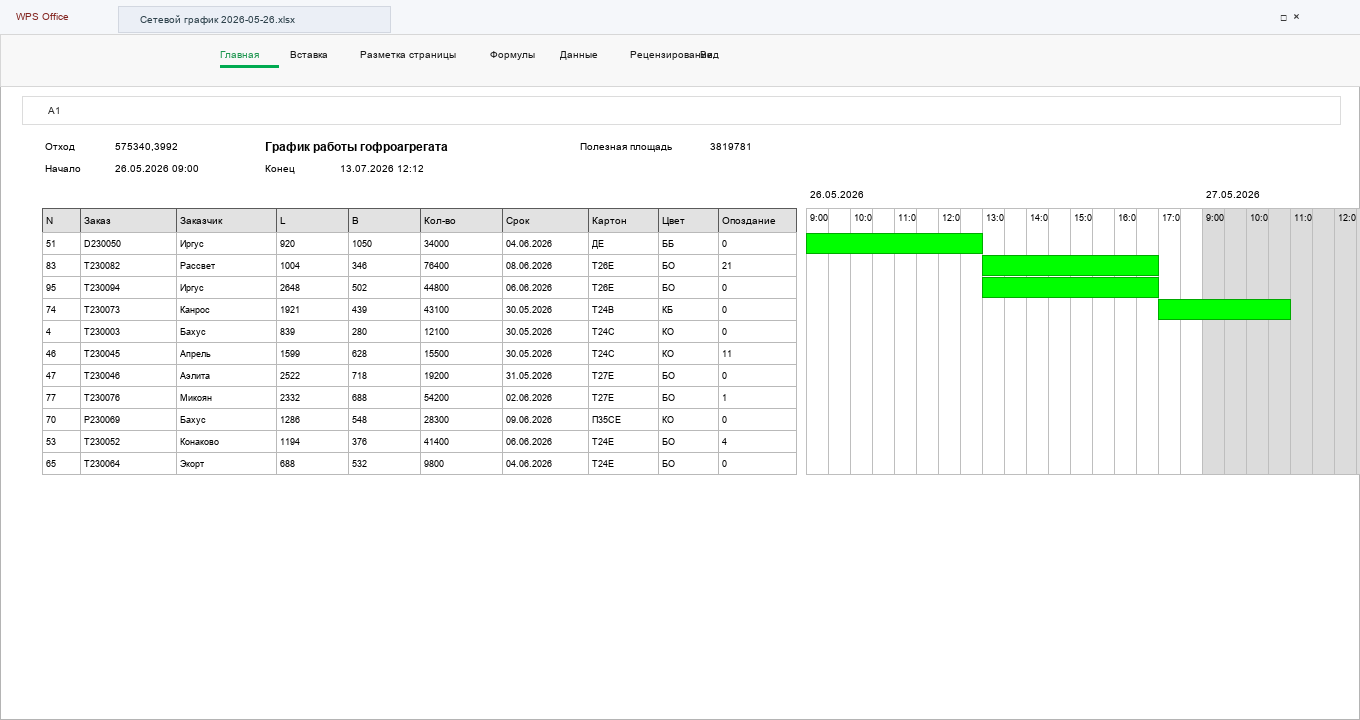

Сетевой график OptCutting в виде диаграммы Ганта
Сетевой график: диаграмма Ганта работы гофроагрегата.

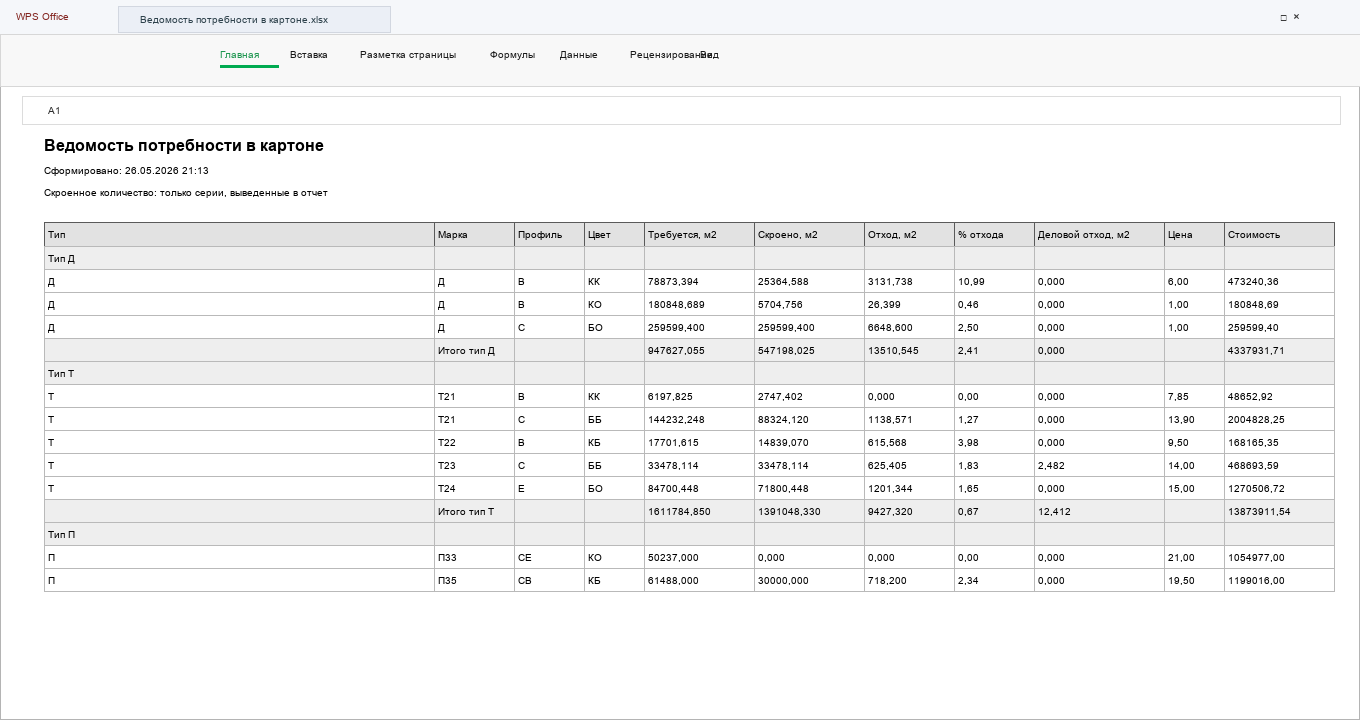

Ведомость потребности в картоне из программы OptCutting
Потребность: марки картона, отход, деловой отход, стоимость, а также отдельный лист по сырью с потребностью в м2 и тоннах, запасом и остатком.

Мультиязычный интерфейс

Раскройщик уже поставляется со словарями интерфейса для десяти языков. Переключение языка помогает внедрять программу в смешанных командах и на площадках с разными рабочими языками.

Русский English Deutsch Français עברית Italiano Қазақша Português Српски Español

Если нужен другой язык, можно самостоятельно создать словарь перевода для любого языка и подключить его к программе.

Новости OptCutting

Последние изменения добавляют учет сырья и сортов, более точную диагностику заказов и информативные производственные отчеты.

Обновление 1.40 готово

Новое в версии 1.40

Обновление добавляет учет сырья и сортов, расширенный импорт, новые параметры качества раскроев и понятную диагностику заказов.

  • Добавлен справочник сырья с кодом сырья, импортом из .xlsx, складскими остатками и пересчетом цены за 1 м2 или 1 кг.
  • Добавлен справочник сортов картона: сорт привязывается к марке, составу сырья и расходу каждого компонента на 1 м2.
  • В заказе можно выбрать сорт из списка сортов выбранной марки; при импорте сорт можно указывать в колонке Марка.
  • Добавлена проверка достаточности сырья по заказам с сортами и отдельный отчет по потребному сырью.
  • Добавлены параметры Мин. площадь, м2, Погр. кол-ва, % и Считать раскрой с деловым отходом хорошим.
  • В таблицу раскроев добавлена колонка Площадь м2, а в список заказов и файл импорта — Примечания.
  • Добавлены неразрывность марок, совместимость сортов, запоминание папки импорта и режим сохранения нескроившихся заказов при импорте.
  • В примечания раскроя выводится деловой отход: N м2; добавлены новые образцы импорта заказов, сырья и сортов.
Обновление 1.39 готово

Новое в версии 1.39

Обновление добавляет учет сырья и сортов картона, расширенный импорт и новую диагностику заказов.

  • Добавлены справочники сырья и сортов: состав сорта, расход сырья на 1 м2, остатки на складе и контроль достаточности запасов.
  • В заказах можно выбирать сорт; при импорте сорт может быть указан вместо марки, а программа выделяет марку автоматически.
  • Добавлены предупреждения и цветовая разметка: не хватает сырья, сорт не найден, цвет заказа не соответствует внешним слоям сырья.
  • Список заказов получил колонку «Примечания» и отдельную легенду статусов, включая нескроившиеся и частично скроившиеся заказы.
  • Добавлены неразрывность марок, совместимость сортов, запоминание папки импорта и режим сохранения нескроившихся заказов при импорте.
  • Отчет по сырью показывает потребность в м2 и тоннах, текущий запас и остаток после изготовления заказов.
Обновление 1.32 готово

Новое в версии 1.32

Обновление расширяет работу с оборудованием, заказами и совместными раскроями.

  • Добавлен справочник «Список оборудования»: для каждой машины задаются наименование и несколько доступных форматов.
  • Режим планирования без перемешивания форматов: сначала выполняются все раскрои на одном оборудовании и одном формате, затем — на другом оборудовании и формате.
  • Название оборудования выводится в таблице раскроя, Excel-отчете и на карте раскроя.
  • В заказ добавлены поля «Рилевки» и «Перерабатывающее оборудование» с импортом из Excel или SQL и выводом в отчет.
  • Исправлен расчет количества заготовок в совместном раскрое при разных длинах: результат теперь считается отдельно для каждого заказа.
  • Поля каждого заказа сгруппированы в отчете, примечание перенесено в последний столбец, а подписи карты раскроя автоматически получают достаточно места.

Полный контроль обрези

Добавлены минимальная обрезь и настройка учета непроклейки. Неподходящие раскрои получают штраф, а при отключенном ограничении подсвечиваются красным.

Заказы и Excel без лишних действий

Импорт заказов вынесен на панель инструментов. Появились сортировка по заголовкам, выделение строк, мультивыбор, исключение и удаление через Ctrl и Delete.

Расчет гофроящиков и Lite

Формат заготовки рассчитывается по внутренним размерам ящика и настраиваемым коэффициентам. Lite-версия работает без SQL Server.

Подбор подкроев

Для выбранного заказа или группы заказов программа находит все допустимые по ограничениям подкрои среди остальных заказов.

Контекстное меню

Команды работы с заказами доступны по правой кнопке мыши: исключение из расчета, включение обратно, удаление и подбор подкроя.

Прокрутка списков

Колесико мыши прокручивает список заказов или список раскроев, не меняя выбранный заказ.

Автообработка скроившихся заказов

После расчета можно автоматически удалить полностью скроившиеся заказы и уменьшить количество в частично скроившихся, если отключен вывод раскроев с обрезью выше пороговой.

Удалить скроившиеся

Та же операция доступна вручную отдельной командой меню и кнопкой панели инструментов.

Деловой отход на карте

Деловой отход выделяется отдельным цветом; его насыщенность зависит от коэффициента снижения стоимости отхода.

Интеграции с PRO-программами

Раскройщик сам не запускается с JSON и не имеет PRO-редакции. При этом из свойств выбранного заказа он может передать данные в установленные PRO-программы PackTuning; соответствующая кнопка появляется, когда программа-получатель установлена.

Транспортировка

Передаёт параметры заказа в Паллетировщик PRO для расчёта укладки на поддон.

Стоимость

Открывает Калькулятор PRO и подставляет размеры, тираж, профиль, марку картона и другие доступные данные заказа.

Техкарта

Передаёт данные заказа в ГофроТехкарту PRO для подготовки технологической карты.

Стартовые цены

Цена снижена для первых внедрений. Версия 1.40 уже включает справочник оборудования, последовательное планирование по машинам и форматам, сырье, сорта картона, контроль остатков и расширенную диагностику заказов.

Бессрочная лицензия

99 000 ₽

Для предприятия, которое хочет сразу закрепить право использования.

Аренда на 1 год

24 900 ₽

Примерно 25% от бессрочной цены, удобно для опытной эксплуатации.

Аренда на 1 месяц

2 490 ₽

Минимальный вход, чтобы проверить программу на своих заказах.

Доработки, специальные отчеты, перенос данных и интеграции оцениваются отдельно. Для первых клиентов установка и настройка могут быть включены в пилотное внедрение.

В комплекте бесплатно: «Справочник ГОСТов» и «Расчёт нагрузки по ГОСТ 9142-2014». Отдельная цена каждой программы — 9 900 ₽.

Как купить

Лицензия подготавливается для конкретного компьютера. Выполните шесть шагов, чтобы получить персональный дистрибутив.

  1. Скачайте программу определения кода

    Загрузите pc-settings-detector.zip.

  2. Запустите программу

    Распакуйте архив и запустите программу на компьютере, для которого приобретается лицензия.

  3. Сохраните полученный код

    Скопируйте код оборудования, показанный программой.

  4. Оплатите выбранную лицензию

    Переведите сумму на карту 5536914068135833 с пометкой «Оплата программы OptCutting» и укажите ИНН для получения чека.

  5. Отправьте данные автору

    Направьте название программы, код оборудования и дату транзакции на vguberniev@gmail.com.

  6. Получите персональный дистрибутив

    После проверки платежа ссылка на программу для указанного компьютера придёт ответным письмом.

Вопросы по внедрению

Коротко о том, как начать проверку программы на реальных задачах гофропроизводства.

Для чего нужна программа?

OptCutting строит оптимальный раскрой заготовок гофроящиков на полотне гофрокартона с учетом отходов, сроков, ППР, подкроя и совместимости марок.

Нужен ли SQL Server для демо?

Демоверсия не требует SQL Server: она автоматически создает пример заказов. Рабочая версия подключается к базе и реальным данным предприятия.

Какие отчеты формируются?

Excel-отчет по раскроям, сетевой график в виде диаграммы Ганта, ведомость потребности в картоне, отчет по потребному сырью и Word-отчет сравнения фактического и оптимизированного плана.

Можно сравнить с текущим планом?

Да. Рабочая версия загружает фактический план из Excel, оценивает его показатели и после расчета показывает, что изменилось в оптимизированном варианте.

Начните с демоверсии

Демоверсия не требует SQL Server: она автоматически создает пример заказов и позволяет посмотреть интерфейс, карты раскроя и отчеты. Рабочая версия подключается к базе, реальным данным предприятия и фактическим планам из Excel.
